NOMBRE:

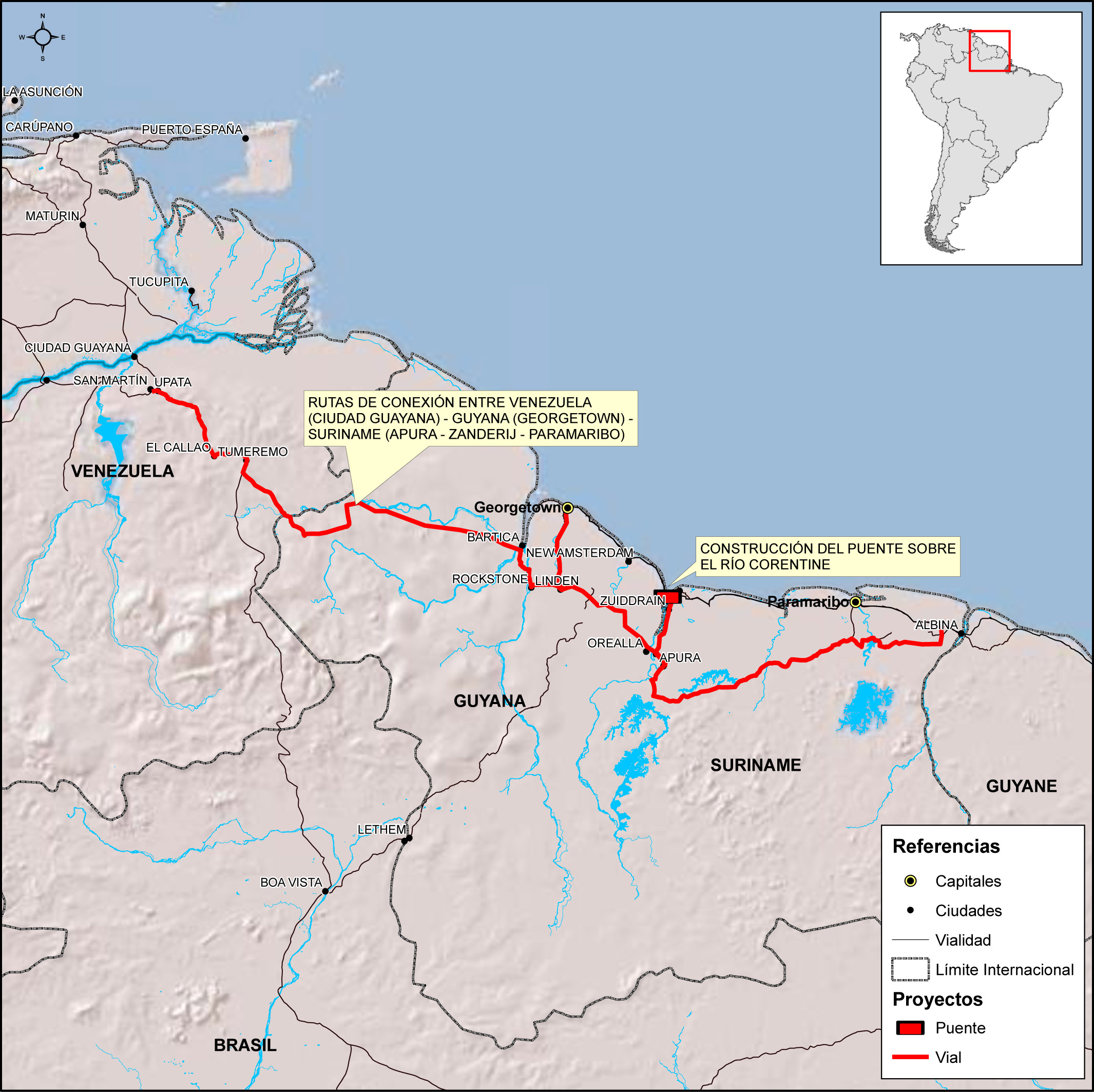

RUTAS DE CONEXIÓN ENTRE VENEZUELA (CIUDAD GUAYANA) - GUYANA (GEORGETOWN) - SURINAME (SOUTH DRAIN - APURA - ZANDERIJ - MOENGO - ALBINA), INCLUYENDO LA CONSTRUCCIÓN DEL PUENTE SOBRE EL RÍO CORENTINE
COD.:
16
PAÍSES:
|
GUYANA , SURINAME , VENEZUELA
|
|
|
TIPO DE FINANCIAMIENTO:
PÚBLICO/PRIVADO
MONTO DE INVERSIÓN (EN U$S):
301.800.000
ETAPA DEL PROYECTO:
PERFIL
FECHA DE FINALIZACIÓN:
09/2018
Este proyecto estructurado está compuesto por dos proyectos individuales complementarios que permitirán configurar un corredor vial de integración en el eje costero, desde Ciudad Guayana en Venezuela hasta Paramaribo en Suriname. El proyecto permitirá la vinculación de los mercados de la región oriental de Venezuela con los de las Repúblicas de Guyana y Suriname y podrá articular con el Estado de Amapá a través de la Guayana Francesa. Adicionalmente, dichas regiones tendrían acceso al mercado venezolano a través del sistema vial existente en ese país y, por extensión, hacia los mercados andinos. Asimismo, permitirá la interconexión con el área de influencia del proyecto en Brasil (Estado de Roraima y Zona franca de Manaos) utilizando el corredor vial existente Manaos - Boavista - Santa Elena de Uairén - Puerto Ordaz. Por lo tanto, este proyecto tiene un enorme impacto en la integración regional y generaría sinergias en el desarrollo fronterizo.
Los proyectos individuales que integran este proyecto estructurado son: i) la construcción de una carretera asfaltada desde San Martín de Turumbán, ubicada en el Estado de Bolívar en Venezuela, hasta Paramaribo, pasando por Linden y Georgetown; y ii) la construcción de un puente sobre el Río Corentine. Actualmente no existe una conexión terrestre por el eje costero entre Venezuela y Guyana y el comercio internacional entre Guyana y Suriname se realiza a través de un ferry que constituye un cuello de botella para el transporte de mercancías de larga distancia.
Estado del proyecto
Avances con respecto al último periodo (en %)
{"GUY18": "0,0","GUY24": "0,0"}
Relación Etapa actual/Avance del último período (en %) (11/2023 - 11/2024)
Etapa actual
Avance del último período (en %)
En este campo se registra la etapa actual del proyecto estructurado que resulta de la agregación de las etapas de los proyectos individuales que lo integran. Para este cálculo se utiliza el promedio simple. Las etapas consideradas son las siguientes:
- Perfil: en esta etapa se estudian los antecedentes que permiten formar juicio respecto de la conveniencia y factibilidad técnico-económica de llevar a cabo la idea del proyecto.
- Pre-ejecución: en esta etapa se incluyen aquellos proyectos que se encuentran en las siguientes fases: pre-factibilidad, factibilidad e inversión.
- Ejecución: esta etapa se refiere al conjunto de actividades necesarias para la construcción física en sí como puede ser la firma del contrato, la compra e instalación de maquinarias y equipos, instalaciones varias, etc.
- Concluido: obra finalizada y puesta en operación.
.
El avance de un proyecto estructurado entre dos puntos en el tiempo se define como una agregación del progreso de los proyectos individuales que lo conforman.Este indicador representa el avance del proyecto estructurado en el semestre señalado. Es decir, muestra cuál ha sido el progreso del proyecto estructurado en los últimos seis meses considerando el primer día del mes en el que se está realizando la consulta con respecto al primer día del mes 6 meses para atrás. Por ejemplo, si se realiza la consulta el 12/12/13, considerará el período 01/06/13-01/12/13.
En este campo se presenta, a modo de balance general, un resumen de los adelantos o atrasos del proyecto estructurado a partir de la información registrada en el campo respectivo de cada uno de los proyectos individuales por parte de cada uno de los países participantes y de las razones o causas que los produjeron.
¿Está seguro que desea eliminar el poyecto?.
GUY18 |GUY24
0|0
300.8|1
Estado del proyecto
Inversión (en millones de US$)
GUY18 |GUY24
0|0
300.8|1
% de avance
Inversión (en millones de US$)
Etapa Actual
PERFIL
|
Promedio simple = (% subetapas cumplidas P1+ % subetapas cumplidas Pn)/n
Notas:
P1: proyecto individual 1; Pn: proyectos individual; N: total de proyectos
Promedio ponderado = (Inversión P1/Inversión P. estructurado*% nivel sub-etapa cumplida + Inversión Pn/Inversión P. estructurado*% nivel sub-etapa cumplida)
El factor de ponderación es el monto de inversión relativa de cada proyecto.
Notas:
P1: proyecto individual 1; Pn: proyectos individual; N: total de proyectos
Amplitud de brecha = % sub-etapa cumplida máxima - % sub-etapa cumplida mínima
Promedio simple = ((% sub-etapas cumplidas P1m1 - % sub-etapas cumplidas P1m0)+ (% sub-etapas cumplidas Pnm1 - % sub-etapas cumplidas Pnm0)/N
Notas:
P1: proyecto individual 1; Pn: proyecto individual; m1: momento 1; m0: momento 0; N: total de proyectos individuales
Promedio ponderado= (Inversión P1/Inversión P. estructurado*(% nivel sub-etapa cumplida P1m1 - % nivel sub-etapa cumplida P1m0) + Inversión Pn/Inversión P. estructurado*(% nivel sub-etapa cumplida Pnm1 - % nivel sub-etapa cumplida Pnm0)/N
El factor de ponderación es el monto de inversión relativa de cada proyecto.
Notas:
P1: proyecto individual 1; Pn: proyecto individual; m1: momento 1; m0: momento 0; N: total de proyectos individuales
Amplitud de brecha= % avance máximo del semestre considerado - % avance mínimo del semestre considerado
| Perfil | Pre-Ejecución Ejecución Concluido |
| 0% | 30% 95% 100% |
| | |
| | 0% |
Promedio Simple |
| |
| | 0% |
Promedio ponderado |
| |
| | |
Amplitud de brecha |
| |
|
|
Avance del proyecto en el período
(11/2023 - 11/2024)
PRE-EJECUCIÓN
|
Promedio simple = ((% sub-etapas cumplidas P1m1 - % sub-etapas cumplidas P1m0)+ (% sub-etapas cumplidas Pnm1 - % sub-etapas cumplidas Pnm0)/N
Notas:
P1: proyecto individual 1; Pn: proyecto individual; m1: momento 1; m0: momento 0; N: total de proyectos individuales
Promedio ponderado= (Inversión P1/Inversión P. estructurado*(% nivel sub-etapa cumplida P1m1 - % nivel sub-etapa cumplida P1m0) + Inversión Pn/Inversión P. estructurado*(% nivel sub-etapa cumplida Pnm1 - % nivel sub-etapa cumplida Pnm0)/N
El factor de ponderación es el monto de inversión relativa de cada proyecto.
Notas:
P1: proyecto individual 1; Pn: proyecto individual; m1: momento 1; m0: momento 0; N: total de proyectos individuales
Amplitud de brecha= % avance máximo del semestre considerado - % avance mínimo del semestre considerado
Promedio simple = ((% sub-etapas cumplidas P1m1 - % sub-etapas cumplidas P1m0)+ (% sub-etapas cumplidas Pnm1 - % sub-etapas cumplidas Pnm0)/N
Notas:
P1: proyecto individual 1; Pn: proyecto individual; m1: momento 1; m0: momento 0; N: total de proyectos individuales
Promedio ponderado= (Inversión P1/Inversión P. estructurado*(% nivel sub-etapa cumplida P1m1 - % nivel sub-etapa cumplida P1m0) + Inversión Pn/Inversión P. estructurado*(% nivel sub-etapa cumplida Pnm1 - % nivel sub-etapa cumplida Pnm0)/N
El factor de ponderación es el monto de inversión relativa de cada proyecto.
Notas:
P1: proyecto individual 1; Pn: proyecto individual; m1: momento 1; m0: momento 0; N: total de proyectos individuales
Amplitud de brecha= % avance máximo del semestre considerado - % avance mínimo del semestre considerado
| | |
| 0% | 25% 50% 75% 100% |
| | |
| | 0% |
Promedio Simple |
| |
| | 0% |
Promedio ponderado |
| |
| | |
Amplitud de brecha |
| |
|
|
Si bien los términos de referencia ya están concluidos, el estudio de factibilidad del tramo entre Ciudad Guayana y Linden no ha sido iniciado todavía. Actualmente existe una ruta ya pavimentada entre Linden y Georgetown. Venezuela y Guyana acordarán la modalidad de financiamiento del estudio de factibilidad.
El tramo Pikin Saron a Zanderij (21km) está siendo preparado para el asfaltado de su pavimento y en el tramo Zanderij a Carolina (32 km), el asfaltado ya está completado.
En relación a la construcción del Puente sobre el Río Corentine, los Ministerios de Relaciones Exteriores de Guyana y Suriname en conjunto solicitaron una Cooperación Técnica al Banco Interamericano de Desarrollo para el financiamiento del estudio de factibilidad. Las modalidades de financiamiento para la ejecución serán identificadas conjuntamente.
ETAPAS ESENCIALES
GESTIÓN DE RESTRICCIONES
FECHA ESTIMADA DE FINALIZACIÓN:
30/09/2018
LICENCIA AMBIENTAL: NO APLICA
