NOMBRE:
DESARROLLO TERRITORIAL PARA LA INTEGRACIÓN DE FRONTERA Y CONECTIVIDAD EN SALVADOR MAZZA - YACUIBA
COD.:
9
PAÍSES:
|
ARGENTINA , BOLIVIA
|
|
|
TIPO DE FINANCIAMIENTO:
PÚBLICO
MONTO DE INVERSIÓN (EN U$S):
45.000.000
ETAPA DEL PROYECTO:
PRE-EJECUCIÓN
FECHA DE FINALIZACIÓN:
12/2019
Este proyecto estructurado consolida las redes regionales y favorece sinergias transfronterizas entre Argentina y Bolivia.

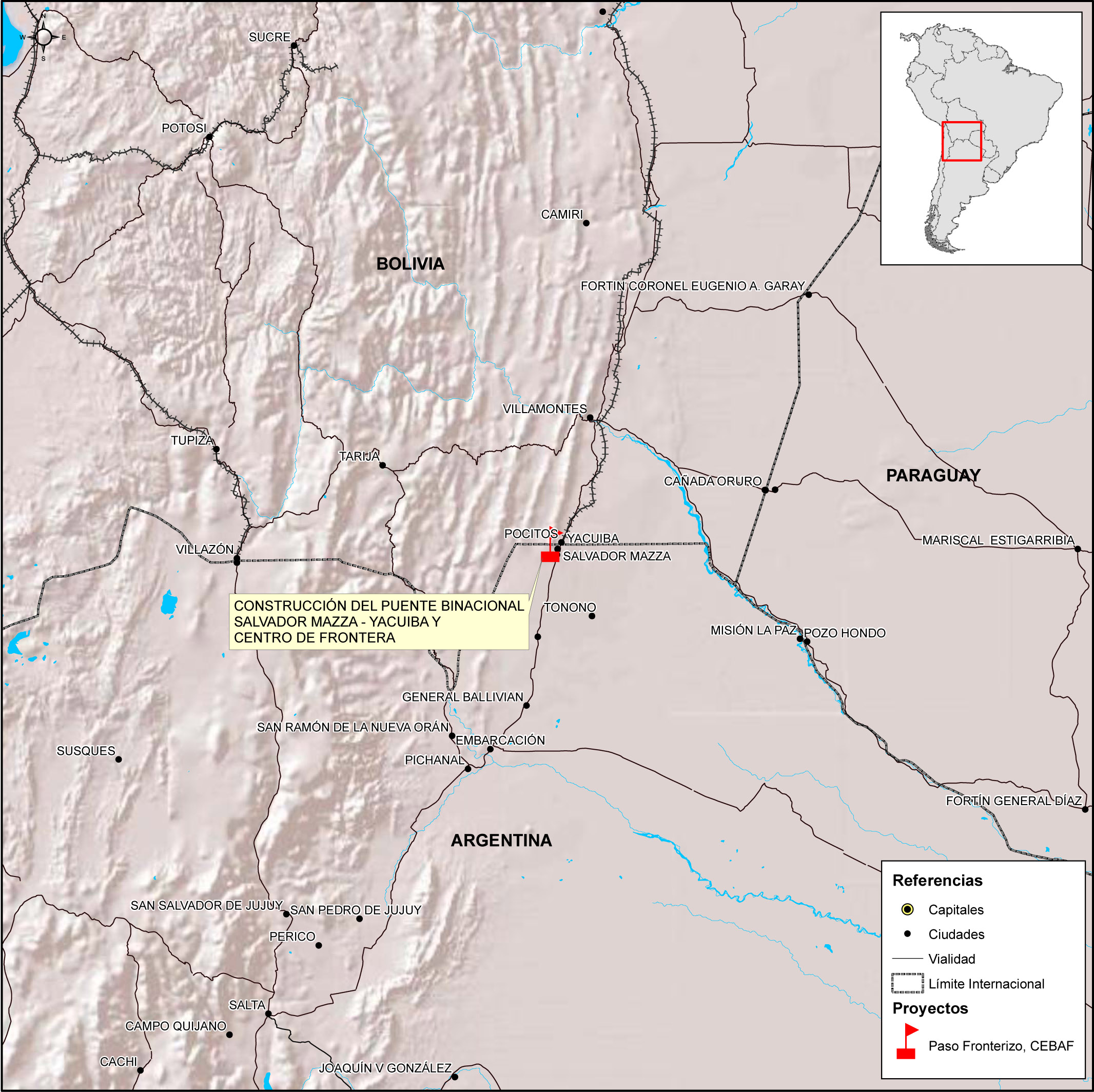

El cruce de frontera actual cuenta con un puente internacional de 34 m de longitud y 8,3 m de ancho, el cual vincula zonas muy urbanizadas a ambos lados de la frontera. Las localidades cercanas al paso son Salvador Mazza en Argentina y Yacuiba en Bolivia y el puente se denomina YASMA.
La construcción de un nuevo puente busca solucionar la compleja situación del paso fronterizo entre ambos países y permitir la comunicación fluida de los medios de transporte para cargas internacionales conjuntamente con los vehículos particulares y los peatones. El problema existente es que el puente actual tiene características de un cruce vial urbano en el que se confunde el tránsito vecinal fronterizo con el internacional.
El objetivo es revertir dicha congestión ordenando y articulando los flujos entre las ciudades fronterizas, bajo consideraciones de ordenamiento territorial como así también la promoción de las actividades productivas y sociales en la región.
Se plantea la construcción de un nuevo puente internacional, la implementación de un Centro de Frontera y el acondicionamiento de los accesos. El cruce fronterizo integra el principal corredor vial entre Argentina y Bolivia formado por la Ruta Nacional (RN) N° 34 en Argentina y la Ruta N° 9 de la Red Vial Fundamental en Bolivia. Estas vías vinculan a la provincia de Salta (Argentina) con los departamentos del sureste de Bolivia, particularmente con Santa Cruz de la Sierra, donde se inicia el único corredor de transporte consolidado de Bolivia hacia Cochabamba y La Paz.
El nuevo puente y el Centro de Frontera se ubicarán cercanos al puente actual “Salvador Mazza - Yacuiba” que comunica a Argentina con Bolivia. Al futuro puente se accederá a través de la Ruta Nacional Nº 34 (desde Aguaray hasta el límite con Bolivia).
Estado del proyecto
Avances con respecto al último periodo (en %)
{"CAP10": "12,0"}
Relación Etapa actual/Avance del último período (en %) (11/2023 - 11/2024)
Etapa actual
Avance del último período (en %)
En este campo se registra la etapa actual del proyecto estructurado que resulta de la agregación de las etapas de los proyectos individuales que lo integran. Para este cálculo se utiliza el promedio simple. Las etapas consideradas son las siguientes:
- Perfil: en esta etapa se estudian los antecedentes que permiten formar juicio respecto de la conveniencia y factibilidad técnico-económica de llevar a cabo la idea del proyecto.
- Pre-ejecución: en esta etapa se incluyen aquellos proyectos que se encuentran en las siguientes fases: pre-factibilidad, factibilidad e inversión.
- Ejecución: esta etapa se refiere al conjunto de actividades necesarias para la construcción física en sí como puede ser la firma del contrato, la compra e instalación de maquinarias y equipos, instalaciones varias, etc.
- Concluido: obra finalizada y puesta en operación.
.
El avance de un proyecto estructurado entre dos puntos en el tiempo se define como una agregación del progreso de los proyectos individuales que lo conforman.Este indicador representa el avance del proyecto estructurado en el semestre señalado. Es decir, muestra cuál ha sido el progreso del proyecto estructurado en los últimos seis meses considerando el primer día del mes en el que se está realizando la consulta con respecto al primer día del mes 6 meses para atrás. Por ejemplo, si se realiza la consulta el 12/12/13, considerará el período 01/06/13-01/12/13.
En este campo se presenta, a modo de balance general, un resumen de los adelantos o atrasos del proyecto estructurado a partir de la información registrada en el campo respectivo de cada uno de los proyectos individuales por parte de cada uno de los países participantes y de las razones o causas que los produjeron.
¿Está seguro que desea eliminar el poyecto?.
CAP10
12
45
Estado del proyecto
Inversión (en millones de US$)
CAP10
0
45
% de avance
Inversión (en millones de US$)
Etapa Actual
PRE-EJECUCIÓN
|
Promedio simple = (% subetapas cumplidas P1+ % subetapas cumplidas Pn)/n
Notas:
P1: proyecto individual 1; Pn: proyectos individual; N: total de proyectos
Promedio ponderado = (Inversión P1/Inversión P. estructurado*% nivel sub-etapa cumplida + Inversión Pn/Inversión P. estructurado*% nivel sub-etapa cumplida)
El factor de ponderación es el monto de inversión relativa de cada proyecto.
Notas:
P1: proyecto individual 1; Pn: proyectos individual; N: total de proyectos
Amplitud de brecha = % sub-etapa cumplida máxima - % sub-etapa cumplida mínima
Promedio simple = ((% sub-etapas cumplidas P1m1 - % sub-etapas cumplidas P1m0)+ (% sub-etapas cumplidas Pnm1 - % sub-etapas cumplidas Pnm0)/N
Notas:
P1: proyecto individual 1; Pn: proyecto individual; m1: momento 1; m0: momento 0; N: total de proyectos individuales
Promedio ponderado= (Inversión P1/Inversión P. estructurado*(% nivel sub-etapa cumplida P1m1 - % nivel sub-etapa cumplida P1m0) + Inversión Pn/Inversión P. estructurado*(% nivel sub-etapa cumplida Pnm1 - % nivel sub-etapa cumplida Pnm0)/N
El factor de ponderación es el monto de inversión relativa de cada proyecto.
Notas:
P1: proyecto individual 1; Pn: proyecto individual; m1: momento 1; m0: momento 0; N: total de proyectos individuales
Amplitud de brecha= % avance máximo del semestre considerado - % avance mínimo del semestre considerado
| Perfil | Pre-Ejecución Ejecución Concluido |
| 0% | 30% 95% 100% |
| | |
| | 12% |
Promedio Simple |
| |
| | 12% |
Promedio ponderado |
| |
| | |
Amplitud de brecha |
| |
|
|
Avance del proyecto en el período
(11/2023 - 11/2024)
PRE-EJECUCIÓN
|
Promedio simple = ((% sub-etapas cumplidas P1m1 - % sub-etapas cumplidas P1m0)+ (% sub-etapas cumplidas Pnm1 - % sub-etapas cumplidas Pnm0)/N
Notas:
P1: proyecto individual 1; Pn: proyecto individual; m1: momento 1; m0: momento 0; N: total de proyectos individuales
Promedio ponderado= (Inversión P1/Inversión P. estructurado*(% nivel sub-etapa cumplida P1m1 - % nivel sub-etapa cumplida P1m0) + Inversión Pn/Inversión P. estructurado*(% nivel sub-etapa cumplida Pnm1 - % nivel sub-etapa cumplida Pnm0)/N
El factor de ponderación es el monto de inversión relativa de cada proyecto.
Notas:
P1: proyecto individual 1; Pn: proyecto individual; m1: momento 1; m0: momento 0; N: total de proyectos individuales
Amplitud de brecha= % avance máximo del semestre considerado - % avance mínimo del semestre considerado
Promedio simple = ((% sub-etapas cumplidas P1m1 - % sub-etapas cumplidas P1m0)+ (% sub-etapas cumplidas Pnm1 - % sub-etapas cumplidas Pnm0)/N
Notas:
P1: proyecto individual 1; Pn: proyecto individual; m1: momento 1; m0: momento 0; N: total de proyectos individuales
Promedio ponderado= (Inversión P1/Inversión P. estructurado*(% nivel sub-etapa cumplida P1m1 - % nivel sub-etapa cumplida P1m0) + Inversión Pn/Inversión P. estructurado*(% nivel sub-etapa cumplida Pnm1 - % nivel sub-etapa cumplida Pnm0)/N
El factor de ponderación es el monto de inversión relativa de cada proyecto.
Notas:
P1: proyecto individual 1; Pn: proyecto individual; m1: momento 1; m0: momento 0; N: total de proyectos individuales
Amplitud de brecha= % avance máximo del semestre considerado - % avance mínimo del semestre considerado
| | |
| 0% | 25% 50% 75% 100% |
| | |
| | 0% |
Promedio Simple |
| |
| | 0% |
Promedio ponderado |
| |
| | |
Amplitud de brecha |
| |
|
|
El único proyecto individual que conforma este proyecto estructurado pertenece a la Cartera del COSIPLAN y está incluido en el Plan Estratégico Territorial de Argentina y en el Plan de Desarrollo de Bolivia. Asimismo, existe un acuerdo por canje de notas reversales entre ambos países que avalan dicho proyecto. Actualmente este proyecto se encuentra en etapa de pre-ejecución.
Se conformó un grupo de trabajo binacional que permitirá tomar acciones y seguimiento a la construcción del Puente YASMA, analizando la construcción de la cabecera única presentada por la Argentina, aspecto que está en proceso de negociación entre ambos países.
Asimismo se acordó un cambio de traza a la altura de Yacuiba; a tal fin la Administradora Boliviana de Carreteras de Bolivia realizó la revisión del Proyecto del nuevo Puente YASMA, así como la planimetría de los accesos.
Para la modificación del proyecto se realizó durante mayo de 2013 un relevamiento topográfico mediante un vuelo utilizando el sistema LIDAR. Los resultados del mismo están siendo analizados por la Dirección Nacional de Vialidad de Argentina y en octubre está previsto acordar con la Administradora de Carreteras de Bolivia, siendo el paso siguiente llamar a licitación el proyecto y la obra para fines de año o principios de 2014, por parte de Argentina.
ETAPAS ESENCIALES
GESTIÓN DE RESTRICCIONES
FECHA ESTIMADA DE FINALIZACIÓN:
31/12/2019
LICENCIA AMBIENTAL: NO APLICA
