NOMBRE:

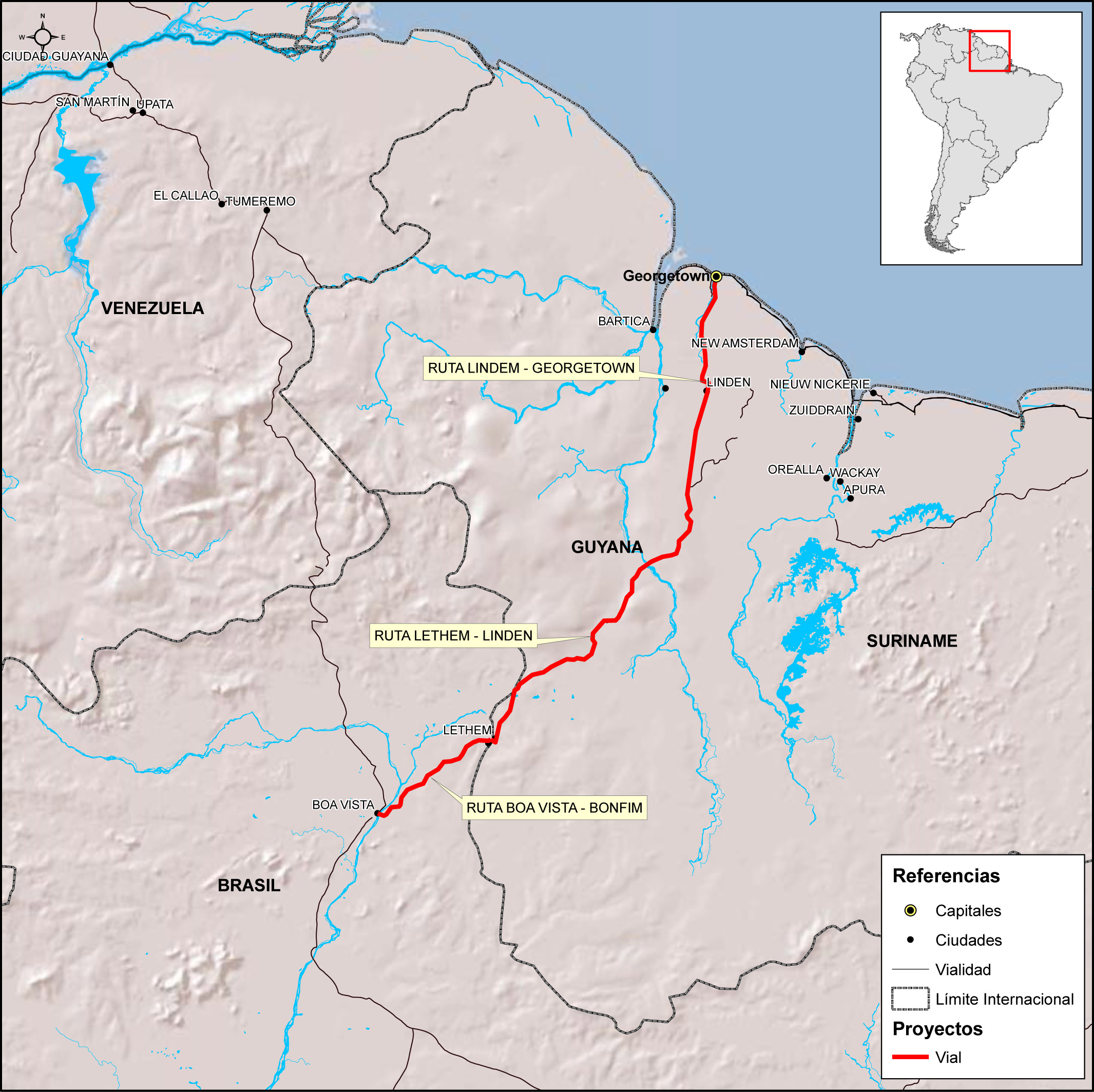

RUTA BOA VISTA - BONFIM - LETHEM - LINDEN - GEORGETOWN
COD.:
15
PAÍSES:
|
BRASIL , GUYANA
|
|
|
TIPO DE FINANCIAMIENTO:
PÚBLICO
MONTO DE INVERSIÓN (EN U$S):
250.000.000
ETAPA DEL PROYECTO:
EJECUCIÓN
FECHA DE FINALIZACIÓN:
10/2022
Este proyecto une la ciudad de Boa Vista (Brasil) con la capital de Guyana (Georgetown) y se constituirá en la conexión norte-sur más importante de Guyana, debiendo generar sinergias con los esfuerzos para implementar conexiones este-oeste entre Venezuela, Guyana y Suriname. La pavimentación del tramo Lethem-Linden contribuirá con la conectividad entre Brasil y Guyana, puesto que la carretera en referencia es la única conexión existente entre los dos países. Los tramos entre Boa Vista y Bonfim (Brasil) y entre Linden y Georgetown (Guyana), además del puente entre Bonfim y Lethem, ya se encuentran concluidos. De forma complementaria, se espera que el proyecto genere para esta ruta un mayor atractivo ya que será la alternativa más corta- la distancia de Manaos al Caribe se reduce cerca de 800 km - para el comercio con el Caribe, los Estados Unidos, Europa y Asia. Adicionalmente, se identifican acciones complementarias en relación a la preservación del medio ambiente y al desarrollo de temas relacionados a la integración productiva y logística. Con relación al medio ambiente, es importante tener en cuenta que la carretera cruza áreas ambientalmente sensibles, como los bosques tropicales y la sabana Rupununi. En términos de integración productiva y logística, son necesarios estudios más detallados que identifiquen las oportunidades derivadas de la pavimentación del tramo.
El tramo brasileño (carretera BR-401/RR), que va desde Boa Vista hasta la frontera con Guyana, se encuentra en adecuadas condiciones, así como el puente sobre el Río Takutu que conecta Bonfim (Brasil) a Lethem (Guyana).
En el territorio de Guyana, la carretera presenta dos tramos diferenciados. El primero que va desde Georgetown a Linden (104 km) está pavimentado y en adecuadas condiciones y, el segundo desde Linden a Lethem (453,7 km), es una ruta no pavimentada con bajas especificaciones y cuenta con 51 puentes de madera (que soportan hasta 8 toneladas) y un cruce pontón sobre el Río Esequibo, en Kurupukari.
Estado del proyecto
Avances con respecto al último periodo (en %)
{"GUY09": "18,0","GUY42": "100,0","GUY43": "100,0"}
Relación Etapa actual/Avance del último período (en %) (11/2023 - 11/2024)
Etapa actual
Avance del último período (en %)
En este campo se registra la etapa actual del proyecto estructurado que resulta de la agregación de las etapas de los proyectos individuales que lo integran. Para este cálculo se utiliza el promedio simple. Las etapas consideradas son las siguientes:
- Perfil: en esta etapa se estudian los antecedentes que permiten formar juicio respecto de la conveniencia y factibilidad técnico-económica de llevar a cabo la idea del proyecto.
- Pre-ejecución: en esta etapa se incluyen aquellos proyectos que se encuentran en las siguientes fases: pre-factibilidad, factibilidad e inversión.
- Ejecución: esta etapa se refiere al conjunto de actividades necesarias para la construcción física en sí como puede ser la firma del contrato, la compra e instalación de maquinarias y equipos, instalaciones varias, etc.
- Concluido: obra finalizada y puesta en operación.
.
El avance de un proyecto estructurado entre dos puntos en el tiempo se define como una agregación del progreso de los proyectos individuales que lo conforman.Este indicador representa el avance del proyecto estructurado en el semestre señalado. Es decir, muestra cuál ha sido el progreso del proyecto estructurado en los últimos seis meses considerando el primer día del mes en el que se está realizando la consulta con respecto al primer día del mes 6 meses para atrás. Por ejemplo, si se realiza la consulta el 12/12/13, considerará el período 01/06/13-01/12/13.
En este campo se presenta, a modo de balance general, un resumen de los adelantos o atrasos del proyecto estructurado a partir de la información registrada en el campo respectivo de cada uno de los proyectos individuales por parte de cada uno de los países participantes y de las razones o causas que los produjeron.
¿Está seguro que desea eliminar el poyecto?.
GUY09 |GUY42 |GUY43
18|100|100
250|15|
Estado del proyecto
Inversión (en millones de US$)
GUY09 |GUY42 |GUY43
0|0|0
250|15|
% de avance
Inversión (en millones de US$)
Etapa Actual
EJECUCIÓN
|
Promedio simple = (% subetapas cumplidas P1+ % subetapas cumplidas Pn)/n
Notas:
P1: proyecto individual 1; Pn: proyectos individual; N: total de proyectos
Promedio ponderado = (Inversión P1/Inversión P. estructurado*% nivel sub-etapa cumplida + Inversión Pn/Inversión P. estructurado*% nivel sub-etapa cumplida)
El factor de ponderación es el monto de inversión relativa de cada proyecto.
Notas:
P1: proyecto individual 1; Pn: proyectos individual; N: total de proyectos
Amplitud de brecha = % sub-etapa cumplida máxima - % sub-etapa cumplida mínima
Promedio simple = ((% sub-etapas cumplidas P1m1 - % sub-etapas cumplidas P1m0)+ (% sub-etapas cumplidas Pnm1 - % sub-etapas cumplidas Pnm0)/N
Notas:
P1: proyecto individual 1; Pn: proyecto individual; m1: momento 1; m0: momento 0; N: total de proyectos individuales
Promedio ponderado= (Inversión P1/Inversión P. estructurado*(% nivel sub-etapa cumplida P1m1 - % nivel sub-etapa cumplida P1m0) + Inversión Pn/Inversión P. estructurado*(% nivel sub-etapa cumplida Pnm1 - % nivel sub-etapa cumplida Pnm0)/N
El factor de ponderación es el monto de inversión relativa de cada proyecto.
Notas:
P1: proyecto individual 1; Pn: proyecto individual; m1: momento 1; m0: momento 0; N: total de proyectos individuales
Amplitud de brecha= % avance máximo del semestre considerado - % avance mínimo del semestre considerado
| Perfil | Pre-Ejecución Ejecución Concluido |
| 0% | 30% 95% 100% |
| | |
| | 73% |
Promedio Simple |
| |
| | 23% |
Promedio ponderado |
| |
| | |
Amplitud de brecha |
| |
|
|
Avance del proyecto en el período
(11/2023 - 11/2024)
PRE-EJECUCIÓN
|
Promedio simple = ((% sub-etapas cumplidas P1m1 - % sub-etapas cumplidas P1m0)+ (% sub-etapas cumplidas Pnm1 - % sub-etapas cumplidas Pnm0)/N
Notas:
P1: proyecto individual 1; Pn: proyecto individual; m1: momento 1; m0: momento 0; N: total de proyectos individuales
Promedio ponderado= (Inversión P1/Inversión P. estructurado*(% nivel sub-etapa cumplida P1m1 - % nivel sub-etapa cumplida P1m0) + Inversión Pn/Inversión P. estructurado*(% nivel sub-etapa cumplida Pnm1 - % nivel sub-etapa cumplida Pnm0)/N
El factor de ponderación es el monto de inversión relativa de cada proyecto.
Notas:
P1: proyecto individual 1; Pn: proyecto individual; m1: momento 1; m0: momento 0; N: total de proyectos individuales
Amplitud de brecha= % avance máximo del semestre considerado - % avance mínimo del semestre considerado
Promedio simple = ((% sub-etapas cumplidas P1m1 - % sub-etapas cumplidas P1m0)+ (% sub-etapas cumplidas Pnm1 - % sub-etapas cumplidas Pnm0)/N
Notas:
P1: proyecto individual 1; Pn: proyecto individual; m1: momento 1; m0: momento 0; N: total de proyectos individuales
Promedio ponderado= (Inversión P1/Inversión P. estructurado*(% nivel sub-etapa cumplida P1m1 - % nivel sub-etapa cumplida P1m0) + Inversión Pn/Inversión P. estructurado*(% nivel sub-etapa cumplida Pnm1 - % nivel sub-etapa cumplida Pnm0)/N
El factor de ponderación es el monto de inversión relativa de cada proyecto.
Notas:
P1: proyecto individual 1; Pn: proyecto individual; m1: momento 1; m0: momento 0; N: total de proyectos individuales
Amplitud de brecha= % avance máximo del semestre considerado - % avance mínimo del semestre considerado
| | |
| 0% | 25% 50% 75% 100% |
| | |
| | 0% |
Promedio Simple |
| |
| | 0% |
Promedio ponderado |
| |
| | |
Amplitud de brecha |
| |
|
|
El tramo de la Carretera BR 401/RR, de Boa Vista a Bonfim está pavimentado y con buenas condiciones al igual que el tramo Georgetown-Linden.
Con respecto al tramo Linden-Lethem, los Gobiernos de Brasil y Guyana establecieron un Grupo de Trabajo conjunto que está considerando las modalidades de financiación del tramo carretero así como el Puerto de Aguas Profundas en New Amsterdam y las Plantas Hidroeléctricas en Alta y Media Mazaruni en Guyana. Como resultado será elaborado un informe con acciones y decisiones concretas.
ETAPAS ESENCIALES
GESTIÓN DE RESTRICCIONES
FECHA ESTIMADA DE FINALIZACIÓN:
31/10/2022
LICENCIA AMBIENTAL: NO APLICA
