NOMBRE:
CORREDOR FERROVIARIO ARGENTINA-URUGUAY-BRASIL
COD.:
28
EJE:
Hidrovía Paraguay-Paraná
PAÍSES:
|
BRASIL , URUGUAY
|
|
|
TIPO DE FINANCIAMIENTO:
PÚBLICO/PRIVADO
MONTO DE INVERSIÓN (EN U$S):
367.200.000
ETAPA DEL PROYECTO:
EJECUCIÓN
FECHA DE FINALIZACIÓN:
03/2020
Este proyecto tiene importantes implicaciones transfronterizas e involucra obras tanto en Uruguay como en Brasil, permitiendo interconectar, por ferrovía, la ciudad de Montevideo (Uruguay) con el puerto de Rio Grande (Brasil), y con las regiones sur y sudeste de Brasil. El proyecto busca mejorar la integración física del MERCOSUR y en particular los corredores ferroviarios que unen Montevideo con las redes brasileña y argentina en Rivera y Salto Grande, respectivamente. Consolida, a su vez, la conectividad regional, generando sinergias transfronterizas entre ambos países y optimizando el flujo de producción regional, activando y potenciando el transporte ferroviario, ampliando la posibilidad de transporte de carga actualmente concentrada principalmente en el medio carretero.
Este emprendimiento, prioritario en la agenda de ambos gobiernos, se presenta como un instrumento eficaz de aproximación comercial regional, teniendo en cuenta que el modo ferroviario tiene capacidad para transportar grandes volúmenes con elevada eficiencia energética, principalmente en casos de desplazamientos de medias y de grandes distancias; ofrecer más seguridad en relación al modo vial – con menor índice de accidentes y menor incidencia de hurtos y robos; causar menos impacto al medio-ambiente; ofrecer fletes más bajos aumentando la competitividad; reducir los costos de infraestructura; e inducir a la actuación de operadores logísticos y prestadores de bienes y servicios localizados en su área de influencia.
Actualmente, la carga transportada entre los dos países – constituida de productos primarios y secundarios (principalmente: cereales, madera, cebada, arroz, chapa de hierro fundido, máquinas agrícolas, etc.) – está concentrada en las carreteras (en territorio brasileño, por la BR– 293/RS y BR-158/RS).
En lo que respecta a Uruguay, la mejora en el tramo que le involucra se traduce en mejores servicios, impactando directamente sobre la ecuación de costos de transporte de los clientes. Esto genera un mayor atractivo para la captación de inversiones en el sector logístico, terminales de transferencia de carga, así como en actividades vinculadas directa e indirectamente a la operativa ferroviaria y a la logística en general.

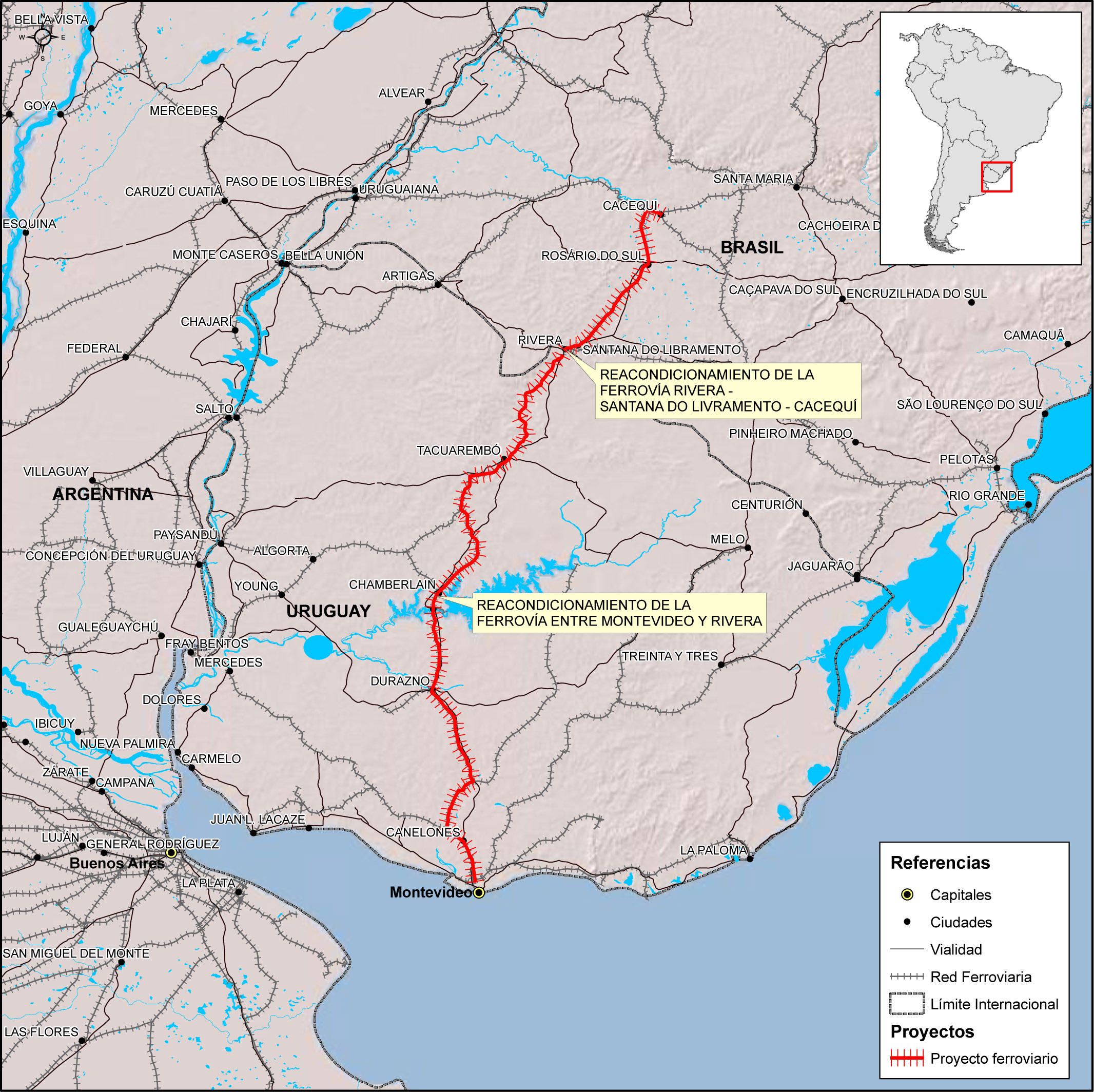

En territorio brasileño, se requiere la rehabilitación del tramo ferroviario entre Santana do Livramento y Cacequí, con 158 km de extensión. Con relación a este tramo, fue realizada una inspección técnica con representantes del concesionario ALL (América Latina Logística do Brasil S/A) y técnicos de la Agencia Nacional de Transportes Terrestres (ANTT), en la cual fueron identificadas las intervenciones necesarias para la rehabilitación de la vía, incluyendo: reemplazo de durmientes, limpieza de cortes, refuerzo de aterros y reparación de 10 puentes.
En territorio uruguayo, se requiere la rehabilitación de la vía férrea entre Montevideo y Rivera, con 567 km de extensión. Esta intervención está orientada a mejorar el nivel de servicio de los tramos que la integran, fundamentalmente en lo que refiere a estado, velocidad y seguridad para el transporte ferroviario de cargas. Esta primera etapa de rehabilitación (carga admisible en territorio uruguayo: 18 toneladas por eje), que apunta a la consolidación de la infraestructura ferroviaria a los efectos de adecuarla a los nuevos requerimientos del transporte de cargas local e internacional, se ampliará de acuerdo a la demanda creciente de transporte ferroviario. La nueva superestructura de vía permitirá que en una etapa futura se aumente la carga admisible a 22 toneladas por eje mediante el refuerzo de las obras de arte, manteniendo las velocidades alcanzadas en la primera etapa.
Las acciones complementarias identificados son: negociar contractos comerciales que optimicen las condiciones operacionales; discutir cuestiones referentes a la facilitación del transbordo; comprar equipos; buscar potenciales embarcadores; identificar productos para ser intercambiados; verificar la necesidad de incorporación de material rodante y la recuperación de estaciones.
Estado del proyecto
Avances con respecto al último periodo (en %)
{"MCC30": "65,0","HPP65": "30,0","MCC115": "100,0","HPP120": "30,0"}
Relación Etapa actual/Avance del último período (en %) (11/2023 - 11/2024)
Etapa actual
Avance del último período (en %)
En este campo se registra la etapa actual del proyecto estructurado que resulta de la agregación de las etapas de los proyectos individuales que lo integran. Para este cálculo se utiliza el promedio simple. Las etapas consideradas son las siguientes:
- Perfil: en esta etapa se estudian los antecedentes que permiten formar juicio respecto de la conveniencia y factibilidad técnico-económica de llevar a cabo la idea del proyecto.
- Pre-ejecución: en esta etapa se incluyen aquellos proyectos que se encuentran en las siguientes fases: pre-factibilidad, factibilidad e inversión.
- Ejecución: esta etapa se refiere al conjunto de actividades necesarias para la construcción física en sí como puede ser la firma del contrato, la compra e instalación de maquinarias y equipos, instalaciones varias, etc.
- Concluido: obra finalizada y puesta en operación.
.
El avance de un proyecto estructurado entre dos puntos en el tiempo se define como una agregación del progreso de los proyectos individuales que lo conforman.Este indicador representa el avance del proyecto estructurado en el semestre señalado. Es decir, muestra cuál ha sido el progreso del proyecto estructurado en los últimos seis meses considerando el primer día del mes en el que se está realizando la consulta con respecto al primer día del mes 6 meses para atrás. Por ejemplo, si se realiza la consulta el 12/12/13, considerará el período 01/06/13-01/12/13.
En este campo se presenta, a modo de balance general, un resumen de los adelantos o atrasos del proyecto estructurado a partir de la información registrada en el campo respectivo de cada uno de los proyectos individuales por parte de cada uno de los países participantes y de las razones o causas que los produjeron.
¿Está seguro que desea eliminar el poyecto?.
MCC30 |HPP65 |MCC115 |HPP120
65|30|100|30
134.9|127.3|5|100
Estado del proyecto
Inversión (en millones de US$)
MCC30 |HPP65 |MCC115 |HPP120
0|0|0|0
134.9|127.3|5|100
% de avance
Inversión (en millones de US$)
Etapa Actual
EJECUCIÓN
|
Promedio simple = (% subetapas cumplidas P1+ % subetapas cumplidas Pn)/n
Notas:
P1: proyecto individual 1; Pn: proyectos individual; N: total de proyectos
Promedio ponderado = (Inversión P1/Inversión P. estructurado*% nivel sub-etapa cumplida + Inversión Pn/Inversión P. estructurado*% nivel sub-etapa cumplida)
El factor de ponderación es el monto de inversión relativa de cada proyecto.
Notas:
P1: proyecto individual 1; Pn: proyectos individual; N: total de proyectos
Amplitud de brecha = % sub-etapa cumplida máxima - % sub-etapa cumplida mínima
Promedio simple = ((% sub-etapas cumplidas P1m1 - % sub-etapas cumplidas P1m0)+ (% sub-etapas cumplidas Pnm1 - % sub-etapas cumplidas Pnm0)/N
Notas:
P1: proyecto individual 1; Pn: proyecto individual; m1: momento 1; m0: momento 0; N: total de proyectos individuales
Promedio ponderado= (Inversión P1/Inversión P. estructurado*(% nivel sub-etapa cumplida P1m1 - % nivel sub-etapa cumplida P1m0) + Inversión Pn/Inversión P. estructurado*(% nivel sub-etapa cumplida Pnm1 - % nivel sub-etapa cumplida Pnm0)/N
El factor de ponderación es el monto de inversión relativa de cada proyecto.
Notas:
P1: proyecto individual 1; Pn: proyecto individual; m1: momento 1; m0: momento 0; N: total de proyectos individuales
Amplitud de brecha= % avance máximo del semestre considerado - % avance mínimo del semestre considerado
| Perfil | Pre-Ejecución Ejecución Concluido |
| 0% | 30% 95% 100% |
| | |
| | 56% |
Promedio Simple |
| |
| | 44% |
Promedio ponderado |
| |
| | |
Amplitud de brecha |
| |
|
|
Avance del proyecto en el período
(11/2023 - 11/2024)
PRE-EJECUCIÓN
|
Promedio simple = ((% sub-etapas cumplidas P1m1 - % sub-etapas cumplidas P1m0)+ (% sub-etapas cumplidas Pnm1 - % sub-etapas cumplidas Pnm0)/N
Notas:
P1: proyecto individual 1; Pn: proyecto individual; m1: momento 1; m0: momento 0; N: total de proyectos individuales
Promedio ponderado= (Inversión P1/Inversión P. estructurado*(% nivel sub-etapa cumplida P1m1 - % nivel sub-etapa cumplida P1m0) + Inversión Pn/Inversión P. estructurado*(% nivel sub-etapa cumplida Pnm1 - % nivel sub-etapa cumplida Pnm0)/N
El factor de ponderación es el monto de inversión relativa de cada proyecto.
Notas:
P1: proyecto individual 1; Pn: proyecto individual; m1: momento 1; m0: momento 0; N: total de proyectos individuales
Amplitud de brecha= % avance máximo del semestre considerado - % avance mínimo del semestre considerado
Promedio simple = ((% sub-etapas cumplidas P1m1 - % sub-etapas cumplidas P1m0)+ (% sub-etapas cumplidas Pnm1 - % sub-etapas cumplidas Pnm0)/N
Notas:
P1: proyecto individual 1; Pn: proyecto individual; m1: momento 1; m0: momento 0; N: total de proyectos individuales
Promedio ponderado= (Inversión P1/Inversión P. estructurado*(% nivel sub-etapa cumplida P1m1 - % nivel sub-etapa cumplida P1m0) + Inversión Pn/Inversión P. estructurado*(% nivel sub-etapa cumplida Pnm1 - % nivel sub-etapa cumplida Pnm0)/N
El factor de ponderación es el monto de inversión relativa de cada proyecto.
Notas:
P1: proyecto individual 1; Pn: proyecto individual; m1: momento 1; m0: momento 0; N: total de proyectos individuales
Amplitud de brecha= % avance máximo del semestre considerado - % avance mínimo del semestre considerado
| | |
| 0% | 25% 50% 75% 100% |
| | |
| | 0% |
Promedio Simple |
| |
| | 0% |
Promedio ponderado |
| |
| | |
Amplitud de brecha |
| |
|
|
Los dos proyectos individuales que integran este estructurado forman parte de la Cartera de Proyectos del COSIPLAN.
El proyecto estructurado cuenta con comunicados conjuntos de los países, teniendo carácter estratégico en el contexto de la creación de un nuevo paradigma para la relación bilateral Brasil-Uruguay.
Adicionalmente los estudios de pre-inversión culminaron en 2011.
Las obras en territorio brasileño se concluyeron en noviembre de 2012 lo que ha permitido la entrada en operación internacional entre los territorios uruguayo y brasileño. Las obras de recuperación y mejoramiento en la vía férrea en Uruguay se extenderán hasta el 2015.
ETAPAS ESENCIALES
GESTIÓN DE RESTRICCIONES
FECHA ESTIMADA DE FINALIZACIÓN:
31/03/2020
LICENCIA AMBIENTAL: NO APLICA
